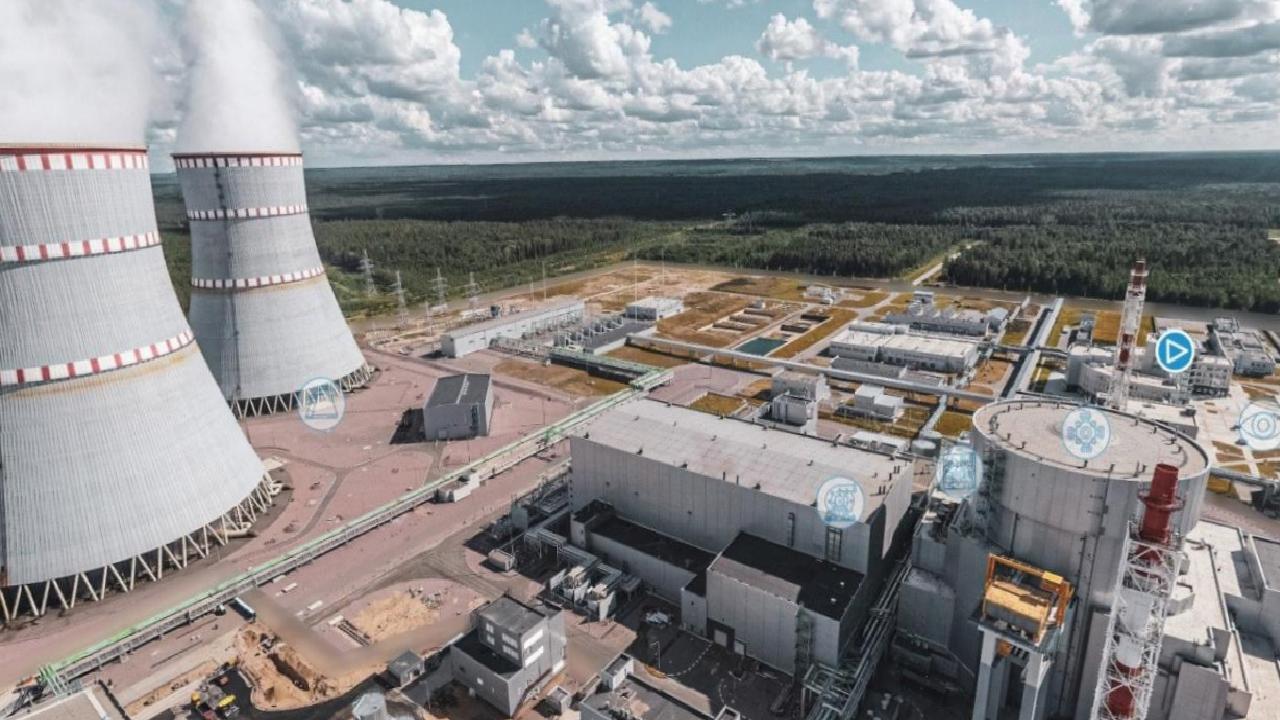

Akkuyu NGS’nin birinci ünitesinde sona gerçek
Akkuyu Nükleer AŞ İnşaat Müdür Yardımcısı Dmitry Romanets, Türkiye’nin birinci nükleer güç santrali Akkuyu NGS’deki çalışmaları anlattı.
Tüm ünitelerinde çalışmaların eş vakitli olarak devam ettiği projenin en faal etabında olduğunu kaydeden Romanets, “Sahaya her gün 25 binin üzerinde emekçi giriş yapıyor. Çalışmalarımız 7/24 devam ediyor” dedi.
Projede bu yıl iki kilit basamağın tamamlandığını belirten Romenets, “Birincisi, nisan ayında alana taze nükleer yakıtın sevk edilmesiydi. Taze yakıtın alana getirilmesi, Türkiye’nin Cumhuriyet’in 100. kuruluş yıl dönümünde nükleer ülke statüsünü kazanmasını sağlayan kıymetli basamaklardan biriydi” diye konuştu.
Taze yakıtın alana sevk edilmesi için epey kapsamlı bir çalışma gerçekleştirildiğini vurgulayan Romanets, yakıtın Rusya’dan Türkiye’ye sevki için ilgili müsaadelerin alındığını, yakıtın taşınması için özel sertifikalandırma süreçlerinin tamamlandığını ve yakıtın depolanması için altyapının hazır hale getirildiğini söyledi.
Romanets, ikinci kilit kademenin ise Akkuyu NGS’de çalışacak çalışanın eğitim alacağı simülatör merkezinin 29 Ekim’de açılması olduğunu söz etti.
Sahada devam eden inşaat sürecine de değinen Romanets, “İçinde bulunduğumuz mühlet içerisinde birinci güç ünitesindeki genel inşaat çalışmalarının tamamlanıp, yıl sonuna gerçek devreye alma etabına geçmiş olacağız. Tüm bu süreçlerin geride bırakılması, güç ünitesinin inançlı bir biçimde işletme etabına geçmesine hazır hale getirilmesini söz etmekte” dedi.
Dmitry Romanets, santralin işletmeye alınması için toplam 560 yapının tamamlanması gerektiğine dikkat çekti.
Romanets, “Birinci güç ünitesinde, birinci üretim için 158 yapının hazır hale getirilmiş olması gerekiyor. Bunların neredeyse tümünde inşaat çalışmaları tamamlanmış durumda. Kabloların döşenmesi, elektrik çizgilerinin bağlanması, boru çizgilerinin döşenmesi üzere çalışmalar devam etmekte” diye konuştu.
